研究 · 2026 年 10 月

设计师最累的,不是画图,是“别漏了”

给每一位设计师配一个全能的 AI 小助手:一栋三层办公楼上的实测

2026-10

晚上十点,甲方发来一句话:“二楼会议室太小了,把隔壁办公室并进来。”

如果你是建筑设计师,这时候你的脑子里大概已经开始过清单了:二层平面要改,面积表要改;灯要重新排,插座要重新排;空调的风机盘管、风口要动;人多了,疏散宽度要不要重新算?计算书、协调图……还有哪张?

改,并不难。难的是“别漏了”。漏改一张图,轻则审图退回再走一轮,重则图纸前后打架、现场返工。所以设计师最累的,往往不是画图本身,而是脑子里那张永远不敢放下的清单。

我们最近在做一件事:给每一位设计师,配一个全能的小助手。琐碎的、重复的、靠“记得”的事交给它,让设计师把精力留给真正需要人来想的事:空间、取舍、和甲方的那场谈话。

它不一定每件事都比你快。但它想得更周到,而且不靠记性:改了哪里,它逐张比对给你看。下面是它在一栋三层小办公楼上的真实表现。每一段动图都是真实运行的录屏或回放,每一个数字都是实测的。

场景一:改一处,全套跟着改,还把改了哪里圈出来

还是那句“会议室再大一点”。对模型来说,这只是一条修改:拆掉一道隔墙。然后,它把整套图重新出了一遍,并把新图和旧图一张张比对,把改动的地方用红色云线圈了出来:

  • 建筑:二层平面;给排水:二层平面;
  • 暖通:负荷表、二层风管和水管;
  • 电气:配电系统图、照度计算表、二层照明和插座平面;
  • 消防:校核表、二层消防平面;专业协调:校核结果、二层综合天花。

一处修改,波及 6 套图里的 13 张,外加 5 本计算书。

真实录屏:46 张图里有 13 张被改到,每一张都自动圈出了云线。

人最容易漏掉的,恰恰是“电气系统图里那个回路电流”这种不在眼前的地方。它不靠记性,靠比对。重出全部 46 张图和 7 本计算书,实测用了 3 分 55 秒。说实话,如果只改一张平面图,你手动改可能更快;但你需要花精力去想“还有哪张”,它不需要。

二层平面:两间房合成 98.25 m² 的会议室,被拆的隔墙用云线标了出来。
二层平面:两间房合成 98.25 m² 的会议室,被拆的隔墙用云线标了出来。

场景二:交图前,它先把自己否了

这栋楼的第一版方案是 AI 排出来的:整栋楼只有一部楼梯。图很快就画好了。然后,同一套系统做了消防检查,80 项,9 项不满足:

  • 只有 1 个安全出口。着火时楼梯被烟堵住了,楼上的人往哪儿走?
  • 走廊尽头有段“死胡同”,房门到楼梯 24.3 米。这种只能往一个方向逃的“袋形走道”,限值 22 米。
  • 二楼、三楼的男卫,22.2 米。只超了 20 厘米,它照样标了出来。
  • 从楼梯下到一楼,还要再走 19.6 米才能出门。4 层以下的楼,这段最多 15 米。
  • 一楼走廊离排烟窗 31.1 米,排烟窗面积 1.35 m²,要求 1.36 m²。只差 0.01 平方米。

还有一个细节很多人想不到:疏散距离是按人实际要走的路线量的,不是在图上拉直线。有墙就得绕,门在哪儿就得从哪儿出,所以它会在平面图里像人一样“走”一遍。

真实输出:9 项不满足 → 加第二部楼梯、东侧大门和排烟亮子 → 再查一遍。

改完再查:不满足 0 项。但它没有说“全部通过”,而是在 83 项旁边标了“需人工核对”。为什么?后面会讲。

场景三:一个 DWG 里画了 10 张图?一句话,分别打印

这是很多设计院的日常:为了方便,一整套图都画在一个 DWG 的模型空间里。到了出图那天,你得一张一张框选窗口、选图幅、对比例、改文件名,打完 10 张,再手动合成一套。

现在,对 AI 说一句:

“这个 DWG 的模型空间里画了好几张图,帮我把每张图分别打印成 PDF,按图号排好再合成一套。”

它会自动找出所有图框,认出每张图的图幅(A3、A2、A1)、比例(1:100、1:50)、图号和图名,然后指挥 AutoCAD 逐张打印,按图号命名,最后合成一本带书签的全套 PDF。

真实录屏:Kimi Code + CAD_MCP + AutoCAD 2024,10 张图纯打印用时 6.7 秒。

AutoCAD 截图:一个 DWG 的模型空间里,10 个图框。
AutoCAD 截图:一个 DWG 的模型空间里,10 个图框。

目前支持用多段线或图块画的国标图框(含加长幅面),外框、内框都能认;用散线拼的图框,我们还在补。

场景四:一句话,试算一部楼梯

你每天爬的楼梯,为什么一脚踩上去刚刚好?17 世纪,法国建筑师布隆代尔总结过一个经验公式:两倍踏步高加一个踏步宽,约等于人走一步的长度。三百多年后,中国的建筑师还在用它,常取 600~620 毫米。

现在,你只要告诉它:层高 4.2 米,楼梯间净长 6380、净宽 3100。29 秒后,它给出:每跑 13 级,踏步 161.5 × 290 毫米,平台 1450 毫米;再验算一遍:3480 + 1450 + 1450 = 6380,一毫米不差。

真实运行回放:在 Kimi Code 里用中文说一句,它调用 CAD_MCP 完成试算。

注意最后那行红字:“表 5.3.9 踏步尺寸限值为常用取值(待核对)。”它连自己哪里没把握都会告诉你。

场景五:一个模型,出全套图

从建筑到结构、给排水、暖通、电气、消防、专业协调,46 张图、7 本计算书,全部出自同一个模型。图和图之间、图和计算书之间,用的是同一份数据。

这不是小事。北京市规划和自然资源委员会 2025 年的抽查总结里,建筑、结构、电气三个专业都点名了同一类问题:同一个数据,在图纸、设计说明、计算书里对不上。一个模型同时出图和计算书,这类问题就少了一个来源。

真实时间线(20 倍速):4 分 14 秒出完 46 张图,一路做了 204 项检查。

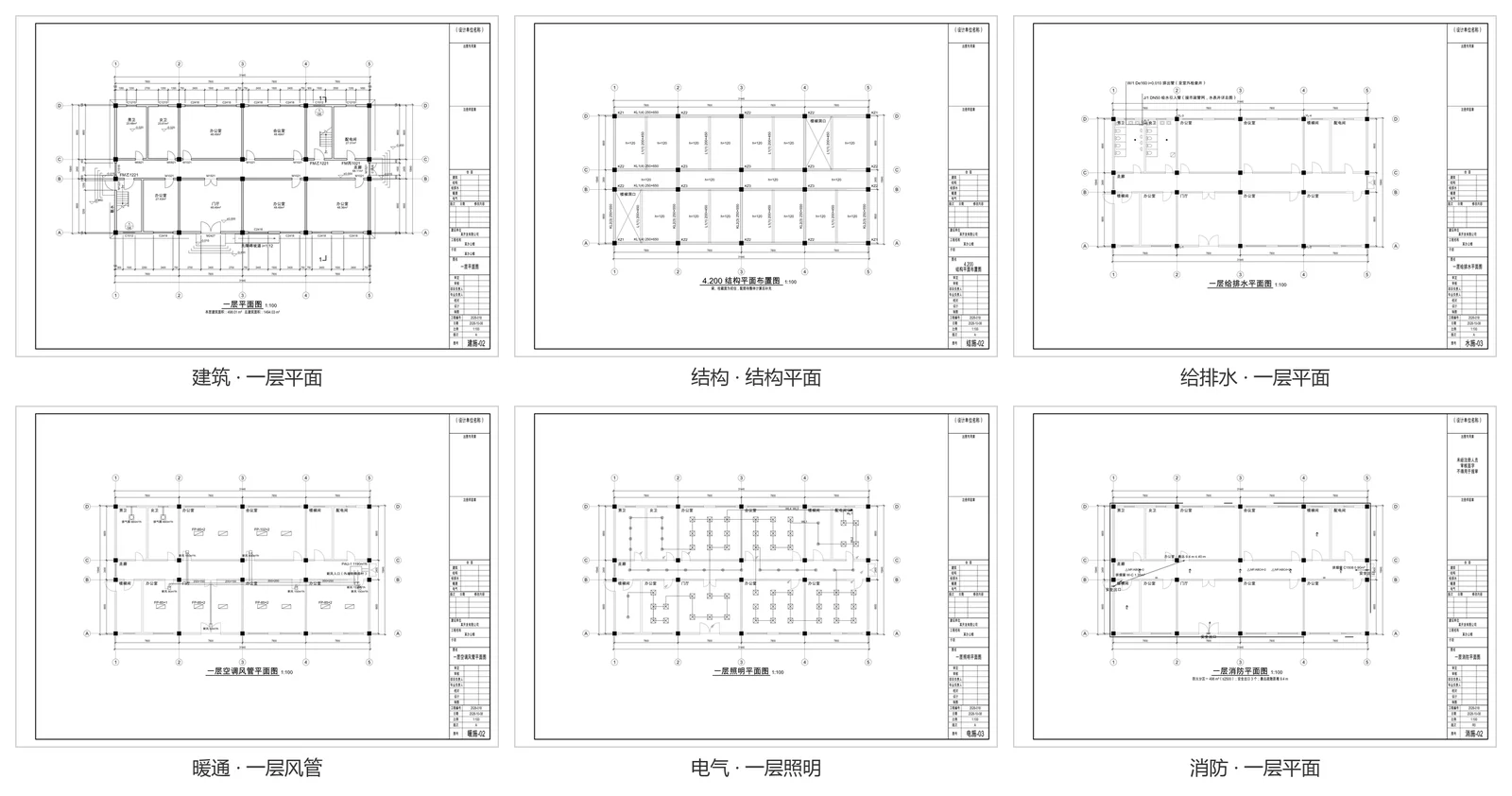

同一栋楼的建筑、结构、给排水、暖通、电气、消防一层平面。
同一栋楼的建筑、结构、给排水、暖通、电气、消防一层平面。

生成的图可以一键交给真实的 AutoCAD:存成天正兼容图层的 DWG,再用 AutoCAD 打印引擎出 PDF。10 张建施实测 35.5 秒。

场景六:拿不准,它就明说

有研究专门测过:让大模型直接读建筑规范里的表格,准确率只有四成左右。大模型擅长听懂人话,不擅长精确地算数和查表。所以我们给这个小助手定了几条铁律:

  • 大模型不碰数字。它只负责听懂你要什么、该调用哪个工具;所有尺寸、计算、判定都由确定性的程序完成,同样的输入永远是同样的结果。
  • 每个数字都有出处。哪本规范、哪个版本、哪一条,以及这个值有没有经过人工核实。
  • 拿不准,就明说。规范数值还没请注册建筑师逐条复核的,一律标“需人工核对”,绝不显示成“通过”。这就是前面那 83 项的来历。
  • 它不签字。没有经过注册人员签字的图,出图章位置会自动印上“未经注册人员审核签字,不得用于报审”。
  • 每一步都能复查。一键导出“复现包”:模型、每条检查结论、规范出处、审批记录、每个文件的数字指纹。

它不是来替代设计师的。它是来把设计师从琐事里解放出来的。

设计师最需要的 AI,到底是什么?

先看一个北京的例子:分户墙、办公会议室隔墙两侧的插座,要错开至少 200 毫米,免得隔壁说话听得一清二楚(北京《绿色建筑设计标准》DB11/938-2022 第 5.5.4 条)。北京 2025 年抽查了 60 个项目,这一条只有 48% 的项目做到了,是所有地方标准条款里最低的。

这种“小事”,正是人最容易漏、而程序最擅长查的:比对墙两侧每个插座的坐标就行。所以答案不是“会聊天的 AI”,而是能把下面这些事接过去的助手:

设计师的痛小助手能做什么现在的状态
交图前心里没底,怕强条、怕抽查扣信用分按条文逐条自查,每条附出处已实现(消防、楼梯等)
改一处,怕漏改其他图全套联动重出,自动圈出改动已实现
一个文件多张图,打图费时自动识别图框,分别打印、合并已实现
专业之间打架:净高、碰撞、预留洞同一模型里排管线、自动避让已实现(示例楼自动避让 40 处吊顶碰撞)
计算书和图纸对不上计算书和图出自同一个模型已实现(7 本)
北京、上海等地的地方标准和审查要点地方规则包,按两地抽查问题的频率排优先级在做
审图意见一条条回复对照意见自动定位、生成回复单在做
“这条规范到底怎么执行”带出处的规范问答在做
院里已有的天正图也想自查读入现有图纸做自查在做

用哪个 AI,你说了算

图纸是设计院的核心资料,不能随便传到外面。所以这个小助手:

  • 不绑定任何一家大模型。Kimi、DeepSeek、通义千问、智谱,以及部署在院里的开源模型都能接。本文的两个演示就是在 Kimi Code 里完成的。
  • 可以完全在院内离线运行。我们在一台游戏笔记本上测了 4 个本地模型,70 亿参数的千问能正确完成楼梯试算、消防校核、出全套建施等任务。
  • 模型偷懒,它会拦住。测试中有个模型没调用工具就直接给了答案;现在这种情况会被提醒重做,仍不调用工具的回答会醒目地标出“未经引擎计算,不能作为设计依据”。
  • 涉密项目,可以一个大模型都不用。工具本身不联网、不收集使用数据。

不只是房子:水工水电设计也在路上

同一套“一个模型 → 引擎计算 → 出图 → 自查”的思路,我们也用在了水工水电设计上。下面是一条演示渠道(全长约 1.2 公里)自动生成的图纸:

  • 渠道平面布置图 + 交点坐标表:桩号沿线自动标注;
  • 纵断面图:桩号、地面高程、渠底高程、设计水位、堤顶高程、挖深、填高,整条数据带自动生成,太长自动分幅;
  • 横断面图:按地面线自动放坡,逐个断面算出挖方、填方面积;
  • 水力计算 + 土石方工程量:曼宁公式算正常水深、流速、弗劳德数,平均断面法汇总土石方和衬砌量。

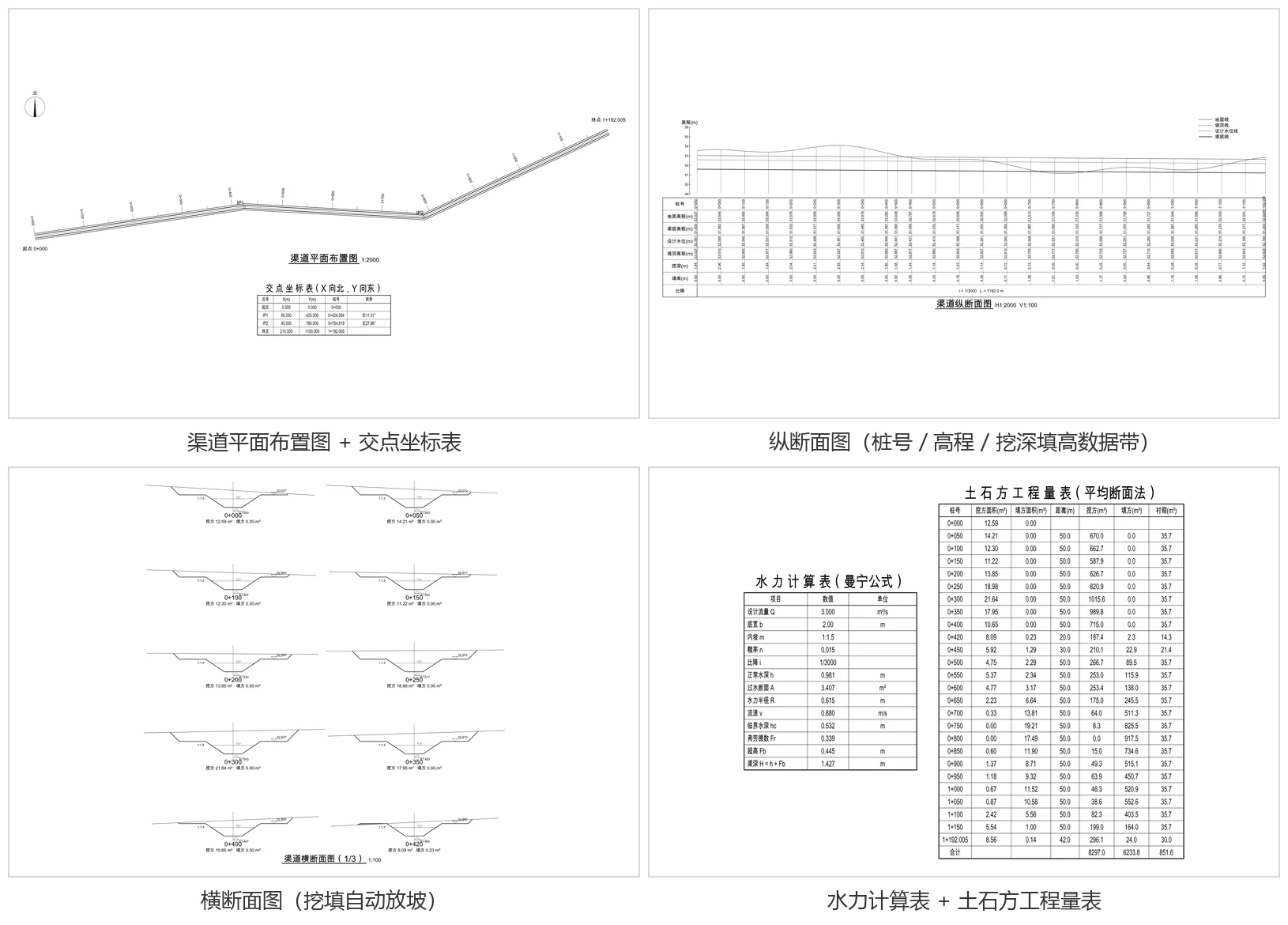

真实输出:某灌区干渠演示项目的平面、纵断面、横断面和计算表。
真实输出:某灌区干渠演示项目的平面、纵断面、横断面和计算表。

水利项目的地形和坐标往往涉密,所以这类项目可以完全离线运行,一个大模型都不用。闸、堤防等更多建筑物,我们会陆续补上。

写在最后

好的建筑,往往是你感觉不到的。你感觉不到楼梯的高度,因为它刚好合你的脚步;感觉不到走廊的长度,因为在你需要逃生时它刚好够短;感觉不到走廊尽头那扇小窗,因为它只在最危险的时候才派上用场。

这些“感觉不到”,背后是设计师一个又一个加班的夜晚,和脑子里那张不敢放下的清单。

我们想把那张清单接过来。让每一位设计师都有一个全能的小助手:琐事交给它,设计还给你。

一栋楼里的 5 条“隐藏规则”

  1. 楼梯一级的高和宽:两倍踏步高 + 踏步宽 ≈ 人走一步的长度(常取 600~620 毫米)。

  2. 永远有第二条路:除面积很小、人很少的楼以外,公共建筑每层一般至少要有两个安全出口。

  3. 逃生距离按“走”的算:疏散距离按人实际要走的路线量,不是直线距离。

  4. 下到一楼要能直接出去:楼梯间在首层应直通室外;4 层及以下的楼,楼梯间到室外出口最远 15 米。

  5. 离排烟窗不超过 30 米:走廊任何一点到最近的可开启排烟窗不超过 30 米,而且只按窗能打开的部分算面积。

注:以上为通俗化说明,具体要求以现行规范原文和项目所在地的审查要点为准。

如果你是设计师

我们正在寻找 2 家愿意一起试点的设计院,用真实项目一起检验它到底能帮你省下多少精力。基础版计划开源,发布时会在本站研究栏目公布。

如果有一个小助手,你最想先把哪件琐事交给它?欢迎来信告诉我们。

联系我们 · 申请试点

参考资料

  1. 新疆维吾尔自治区住房和城乡建设厅,2024 年上半年全区施工图审查情况。
  2. 湖南省住房和城乡建设厅,2019 年 12 月施工图审查情况通报。
  3. 北京市规划和自然资源委员会:施工图审查制度改革实施方案及政策解读;2025 年地方标准执行情况抽查总结(建筑、结构、给排水专业,2026 年 1 月发布)。
  4. 北京市《绿色建筑设计标准》DB11/938-2022。
  5. AECBench:大模型建筑工程领域能力评测,arXiv:2509.18776。
  6. 《建筑设计防火规范》GB 50016、《建筑防烟排烟系统技术标准》GB 51251、《民用建筑通用规范》GB 55031。

本文所述工具为设计辅助软件,输出成果须经注册执业人员审核签字后方可用于报审和施工。文中项目为演示项目,耗时为在一台笔记本电脑(RTX 3080 Ti Laptop)上的实测值,随电脑配置不同而变化。
